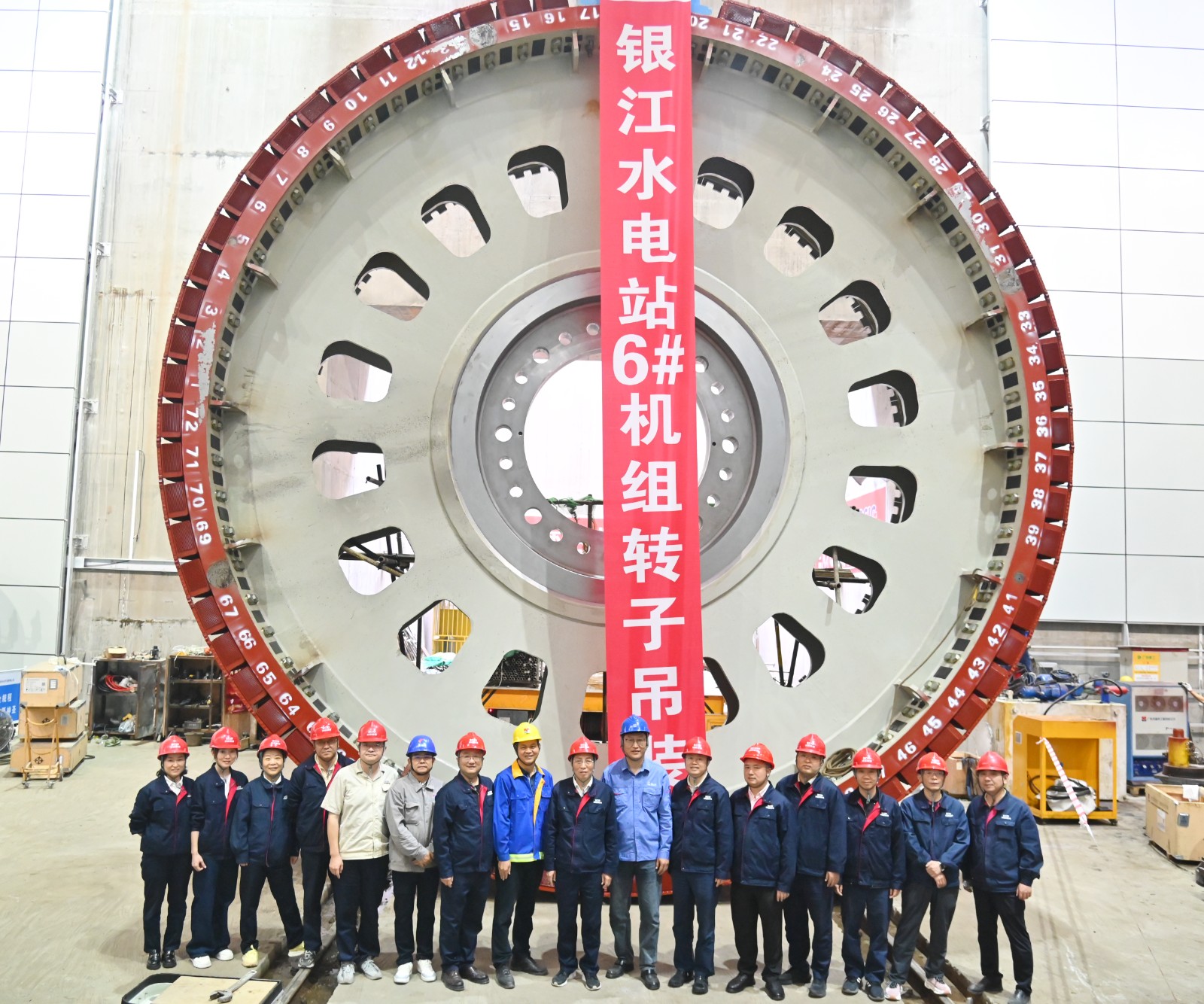

10月25日,銀江水電站工程建設再迎重要節點,6號機組核心大件轉子吊裝成功,為年底實現全面投產發電目標又邁出了堅實一步。

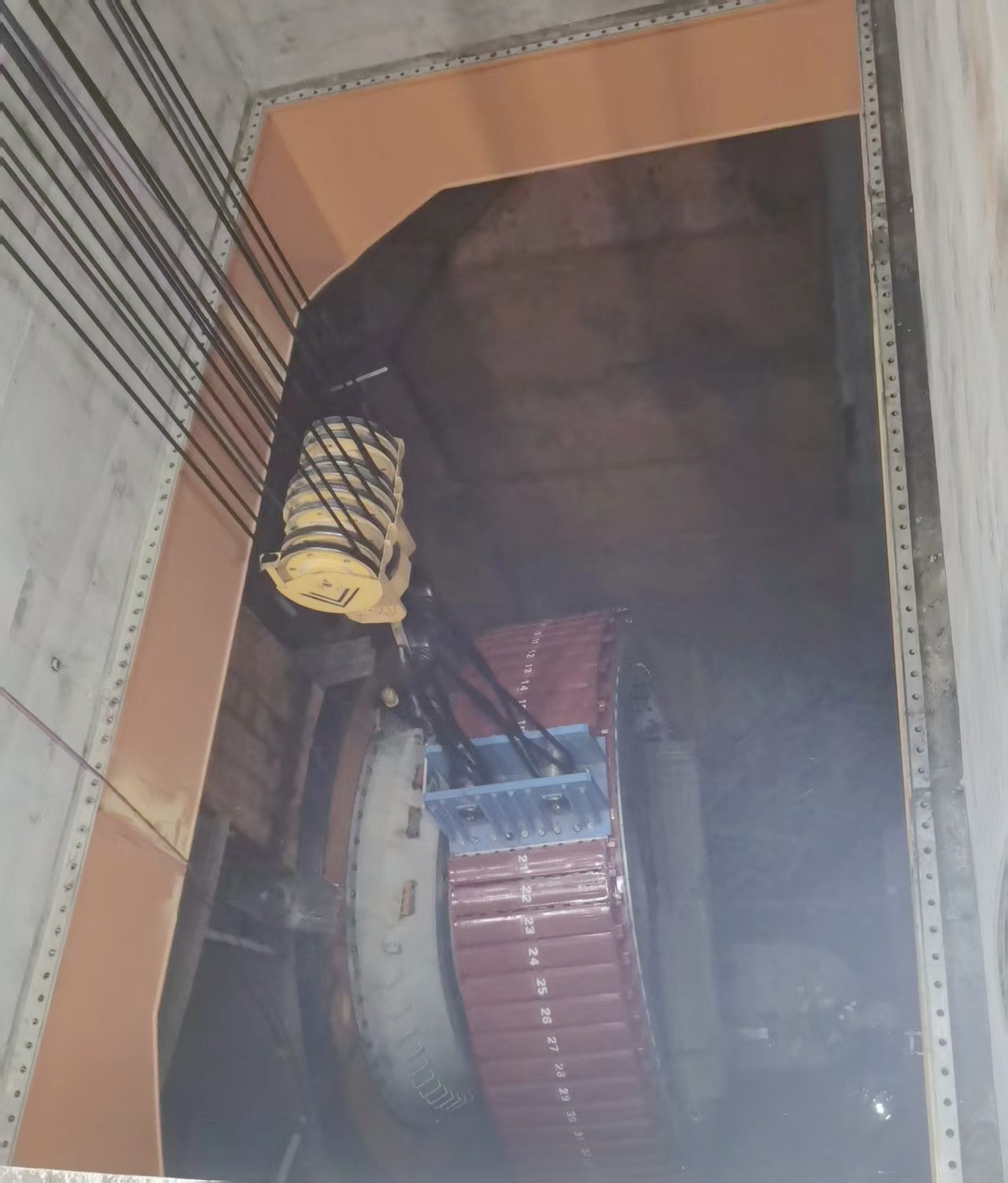

此次吊裝的6號機組轉子重量達230.5噸,直徑8.4米,是名副其實的“鋼鐵巨環”,其精準就位對施工技術與安全保障提出極高要求。為確保吊裝萬無一失,所屬攀水電公司與參建各方做足了準備,聯合開展多輪檢查,全面排查橋機、吊具等關鍵設備,同步組織技術交底和模擬演練,把安全措施落實到每個環節。吊裝過程中,這臺龐然大物在橋機手的精準操控下平穩起吊、緩緩移動,最終以毫米級精度穩穩落入機坑,與發電機大軸精準對接。全程監測數據顯示所有參數均符合設計標準,本次吊裝任務圓滿完成。
此前,受汛期道路塌方等不可控因素影響,6號機組轉子設備到貨延遲,工程施工進度受阻。攀水電公司認真落實集團和川投能源“決戰100天 奮力實現全年目標”工作推進會議精神,緊扣戰百天、保安全、促發展有關要求,精心制定年度全面投產發電目標工作方案,發揚艱苦奮斗、拼搏奮進的優良作風,激發干部職工干事創業的熱情,統籌協調各參建單位一線建設者晝夜攻堅,克服不利因素,比原計劃提前一周完成轉子吊裝,為后續機組安裝調試工作搶出寶貴時間。
隨著6號機組轉子吊裝完成,銀江水電站進入“多線并行”的關鍵階段,攀水電公司將在確保1-4號機組安全穩定運行的同時,全力完成5號機組的并網調試與6號機組的剩余安裝工作,以沖刺姿態向年底全面投產發電的總目標發起最后攻堅。
